Bygget av nytt kraftvärmeverk i Örtofta går in i ny fas

Pressnyhet

Kraftringens satsning på ett nytt kraftvärmeverk i Örtofta tar nu nästa steg. Från och med 1 juni intensifieras arbetet på plats när flera av projektets leverantörer påbörjar sina delar i genomförandefasen, bland annat montage av pannhuset.

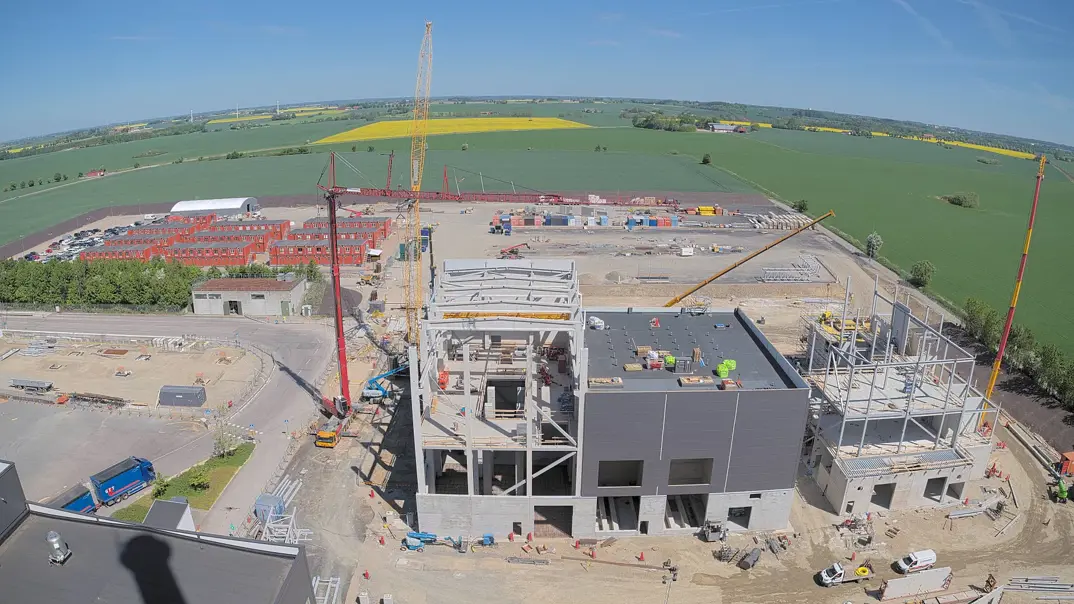

Byggnationen av ett andra biobränslebaserat kraftvärmeverk i Örtofta – har under det senaste året gått från planering och upphandling till en aktiv byggfas. Stommen till den nya anläggningen är nu på väg upp och projektet fortsätter enligt plan.

Det nya kraftvärmeverket byggs parallellt med den befintliga anläggningen och ska bidra till att säkra leveransen av fjärrvärme och el i regionen under lång tid framöver. Anläggningen kommer att producera både värme och el samt möjliggöra framtida utökade leveranser av processånga.

Den 1 juni markerar starten på en ny fas i projektet. Då inleder flera av de centrala teknikleverantörerna sina arbeten på plats.

– Vi går nu från en fas där mycket handlat om grundläggning och byggnation till ett läge där vi börjar installera och integrera de tekniska systemen i anläggningen. Det är en viktig milstolpe för hela projektet, säger Martin Petersen, huvudprojektledare för det nya kraftvärmeverket.

Leverantörer på plats
En av de största leveranserna i projektet står Valmet för. Företaget ansvarar för konstruktion, leverans och montage av både ångpanna och rökgasrening – centrala delar i anläggningens funktion.

– Vi ser fram emot att nu påbörja vårt arbete på plats i Örtofta och bidra med vår teknik och erfarenhet inom energieffektiva pann- och rökgaslösningar. Vi ser också fram emot ett gott samarbete med Kraftringen och övriga leverantörer under den kommande fasen, säger Mikael Barkar, Senior Sales Manager på Valmet.

Utöver Valmet deltar flera andra leverantörer i projektet, bland annat inom elkraft, styrsystem, turbin och bränslehantering, vilket ställer höga krav på samordning och samarbete.

– Det är nu många aktörer som ska arbeta parallellt på ett begränsat område. En intensiv del i projektet inleds nu, där vi har lagt stort fokus under planläggningen på att tidplanen ska hålla och genomföras med höga krav på både säkerhet och arbetsmiljö, säger Martin Petersen.

En långsiktig investering
Kraftvärmeverk 2 är Kraftringens största investering någonsin och en viktig del i att förnya och utveckla energiproduktionen i regionen. Projektet ersätter äldre anläggningar och stärker den lokala produktionen av både värme och el.

När anläggningen står klar kommer den att bidra till en stabil och framtidssäker energiförsörjning, samtidigt som den skapar förutsättningar för fortsatt utveckling av Kraftringens energisystem.


Faktaruta – Kraftvärmeverk 2

•Nytt kraftvärmeverk på den befintliga anläggningen i Örtofta
•Producerar både fjärrvärme och el
•Samma förnybara bränslen som befintlig anläggning, vilket fortsatt bidrar till Kraftringens fjärrvärmeproduktions redan låga klimatavtryck
•Projektleverantörer:
oValmet – ångpanna, pannhus och rökgasrening
oGranitor – elkraft och styrsystem
oBMH - bränslehantering
oTGM Kanis – turbin
oPEAB – bygg och mark
•Anläggningen beräknas övertas av Kraftringen i mars 2028 och invigas under kvartal 2, 2028
